30 ساعة من العمل المتواصل.. اكتمال المستوى الرابع بمبنى المفاعل في الوحدة النووية الأولى بالضبعة

حجم الخط:

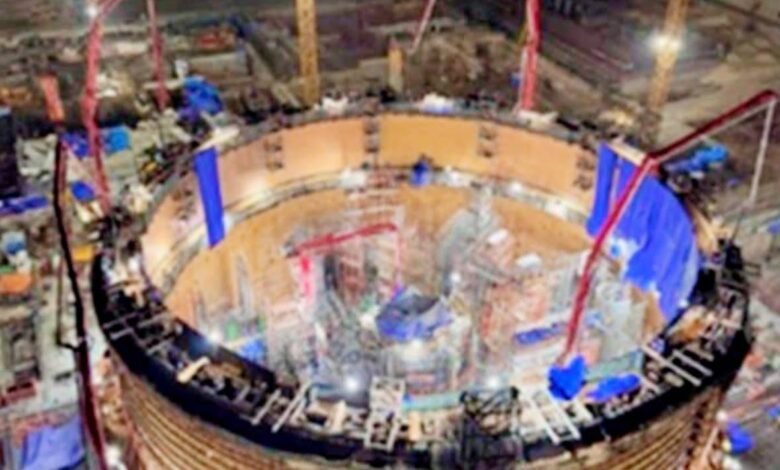

سجل مشروع المحطة النووية بالضبعة إنجازا إنشائيا جديدا مع الانتهاء من أعمال الصبة الخرسانية للمستوى الرابع لوعاء الاحتواء الداخلي بمبنى المفاعل في الوحدة النووية الأولى وذلك يوم الجمعة الموافق 7 أغسطس 2026
واستغرقت أعمال الصب 30 ساعة متواصلة جرى خلالها استخدام 5 مضخات ذات أذرع توجيه لتنفيذ أعمال الصبة فيما شارك نحو 80 متخصصا خلال الوردية النهارية و80 متخصصا خلال الوردية الليلية إلى جانب نحو 20 فردا واصلوا العمل على مدار الساعة لضمان استمرار تشغيل المعدات وآلات الإنشاء دون توقف
9.6 متر ارتفاعا جديدا في مبنى المفاعل
وبلغ إجمالي حجم الخرسانة التي تم صبها 1608 أمتار مكعبة وأسهمت الأعمال في رفع ارتفاع مبنى المفاعل من المنسوب +24.400 متر إلى المنسوب +34.000 متر بارتفاع بلغ 9.6 متر للمستوى المنفذ
ويأتي هذا الإنجاز ضمن سلسلة متتابعة من الأعمال الإنشائية التي تشهدها الوحدة النووية الأولى في إطار البرنامج التنفيذي لمشروع محطة الضبعة النووية
رئيس هيئة المحطات النووية: خطوة استراتيجية جديدة
وأكد الدكتور المهندس شريف حلمي رئيس مجلس إدارة هيئة المحطات النووية لتوليد الكهرباء أن اكتمال أعمال الصبة الخرسانية للمستوى الرابع يمثل خطوة استراتيجية جديدة تعكس التقدم المستمر في تنفيذ المشروع
وأوضح أن الإنجاز جاء ثمرة للتعاون والتنسيق بين هيئة المحطات النووية باعتبارها المالك والمشغل للمشروع وشركة أتوم ستروي إكسبورت المقاول العام للمشروع
وشدد على استمرار المتابعة الدقيقة لجميع مراحل التنفيذ لضمان الالتزام بأعلى معايير الجودة والأمان النووي المعتمدة محليا ودوليا بما يدعم جهود مصر في تنويع مصادر الطاقة وتعزيز التنمية المستدامة
المستوى الخامس يبدأ منتصف أغسطس
ومن جانبه أكد أليكسي كونونينكو نائب رئيس شركة أتوم ستروي إكسبورت ومدير مشروع إنشاء المحطة النووية بالضبعة أن اكتمال المستوى الرابع يمثل مرحلة رئيسية جديدة في أعمال إنشاء الوحدة النووية الأولى
وأشار إلى أن أعمال تركيب المستوى الخامس من المقرر أن تبدأ بحلول منتصف أغسطس على أن يدعم هذا المستوى لاحقا أعمال تركيب الرافعة القطبية
رقابة مستمرة لضمان أعلى معايير الجودة والأمان
وتخضع أعمال الإنشاء والتركيبات بالمشروع لعمليات التفتيش والفحص من فرق المتابعة والإشراف التابعة لهيئة المحطات النووية لتوليد الكهرباء للتأكد من مطابقتها لمتطلبات الجودة
كما تأتي أعمال التنفيذ عقب استيفاء الإجراءات الرقابية المطلوبة والحصول على الموافقات اللازمة من هيئة الرقابة النووية والإشعاعية المصرية بما يؤكد الالتزام الصارم بالاشتراطات والمعايير الخاصة بالأمان والجودة
الضبعة تواصل التقدم خطوة بعد أخرى
ويمثل استكمال الصبة الخرسانية للمستوى الرابع إنجازا جديدا ضمن سلسلة الإنجازات الإنشائية المتحققة في الوحدة النووية الأولى ويعكس استمرار العمل في مختلف مراحل المشروع
ومع الاستعداد للانتقال إلى أعمال المستوى الخامس تواصل محطة الضبعة النووية تقدمها الإنشائي ضمن مشروع يمثل أحد أبرز مشروعات الدولة لتنويع مصادر الطاقة وتعزيز أمن الطاقة ودعم مسيرة التنمية المستدامة
الضبعة تتقدم خطوة بعد أخرى من المخططات إلى الواقع وتواصل بناء واحدة من أهم مشروعات الطاقة في مصر
